深圳市兴昌达机械设备有限公司
致力于打造全国混凝土泵车服务第一品牌

服务热线:

400-998-3831

13828803139

雪山风电场风机提前47天完成基础浇筑
2018-05-15 11:54来源:中国水利水电第七工程局有限公司浏览数:31

本网凉山消息(叶静 报道)5月14日,由水电七局机电安装分局承建的凉山州会东县雪山风电场完成最后一台风机基础混凝土浇筑,标志着该工程34台风机基础混凝土施工较合同工期提前整整47天圆满完成,施工进度、质量均得到了业主、监理高度认可。

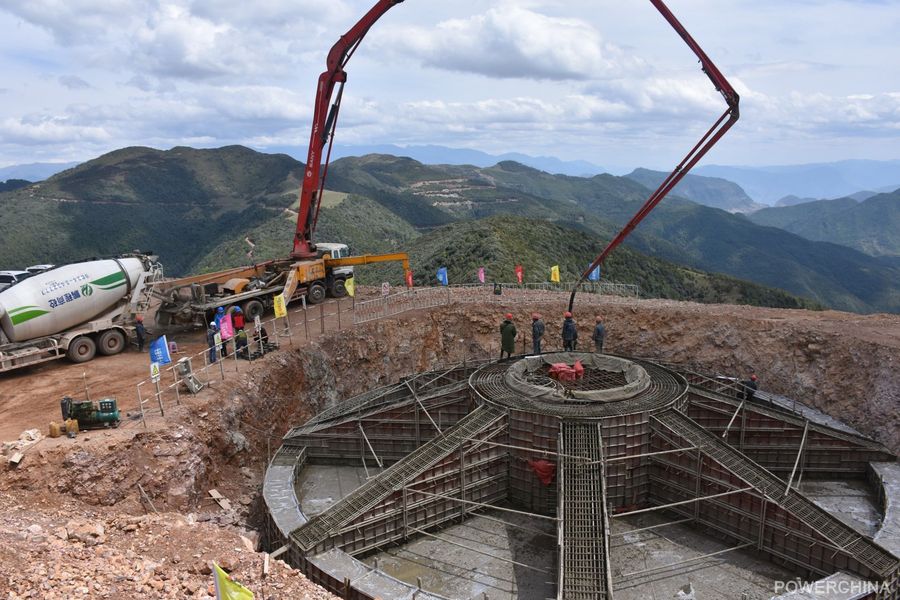

三一重工泵车、混凝土搅拌车浇筑现场 - 雪山风电场风机提前47天完成基础浇筑


三一重工泵车混凝土搅拌车浇筑现场


自2017年11月29日首台风机基础混凝土浇筑以来,项目部连续克服施工用水短缺、冬季降雪及寒冷天气、内外协调、跨春节假期等诸多困难,在有效的施工时间内,通过强化内部管理、细化进度计划、合理配置施工资源等举措,最终提前47天完成了风机基础混凝土浇筑任务。


据悉,雪山风电场位于会东县柏衫乡跑马坪一带的山脊上,距会东县城距离约50公里,场地区海拔高度3100米~3300米,布置有34台2.5兆瓦风电机组,装机容量85兆瓦,通过4回35千伏集电线路送至与拉马风电场共用的220千伏升压站。


截止目前,雪山风场项目已经完成了34台风机基础混凝土浇筑、7台箱变基础开挖及垫层浇筑、78基铁塔基础开挖、53基铁塔基础浇筑、38基铁塔组立和8台风机吊装施工。(责任编辑 李俊敏)
